Монтаж душевого ограждения
от 3 500 ₽Разметка, сверление плитки, установка профиля и стекла, навеска двери, регулировка хода, силиконовый шов. Стандартная кабина ставится за 3–5 часов.
Стекло чаще всего бьётся не в цехе и не в машине, а на монтаже — при подгонке по месту, неверном сверлении плитки или жёстком контакте с бетоном. Ставим конструкции своей штатной бригадой: с расчётом узла крепления под конкретное основание и с фиксированной ценой, названной до начала работ.

Разметка, сверление плитки, установка профиля и стекла, навеска двери, регулировка хода, силиконовый шов. Стандартная кабина ставится за 3–5 часов.
Межкомнатная дверь на петлях или на раздвижной системе. Ключевое здесь — точная разметка и выверенная геометрия: перекос в пару миллиметров даёт самопроизвольное открывание.

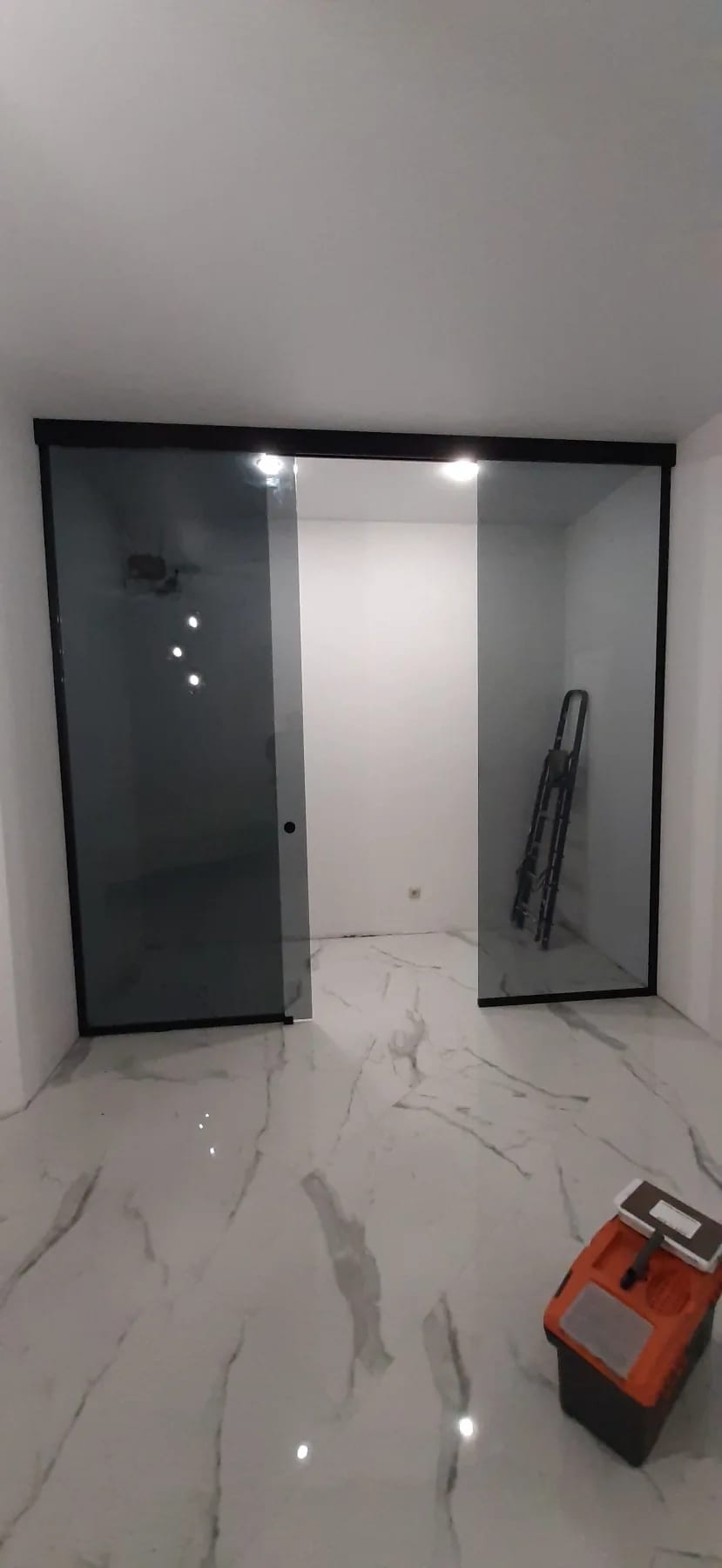

Стационарные и раздвижные перегородки, зонирование квартиры и офиса. Включает установку направляющих в потолок или в пол с проверкой несущей способности основания.
Скрытый монтаж на пластины, на клей-подвес или на зеркалодержатели. Для тяжёлых полотен от 1,5 м² применяем комбинированное крепление — на клей и на механику одновременно.
Лестничные и балконные ограждения: анкеровка стоек или профиля, установка заполнения, монтаж поручня. Узел крепления считается по основанию — бетон, ракушечник, дерево.
Работа на высоте с подъёмным оснащением: разметка, анкеровка кронштейнов или подвесов, посадка стекла, герметизация примыкания к фасаду.
Стекло куплено в другом месте, а ставить некому. Беремся, если конструкция целая, комплектная и её геометрия соответствует проёму. Осмотр до начала работ обязателен.
Снятие конструкции перед ремонтом, хранение у нас и обратная установка после отделки. Так стекло переживает ремонт целым — что редко получается при самостоятельном снятии.
Мы регулярно выезжаем переделывать чужие установки. Причины повторяются, и все они относятся к монтажу, а не к качеству стекла.
Стекло упёрли прямо в бетон или в металл без упругой прокладки. Дом даёт подвижку — и появляется трещина от точки контакта. Обычно на второй-третий месяц.
нужна прокладкаПерегрев коронки колет плитку и уводит отверстие. Дальше крепёж встаёт с натягом, и напряжение переходит на стекло.
мокрое сверлениеРаспорный дюбель в ракушечнике или газобетоне не держит. Конструкция начинает люфтить в первый же сезон, а затем вырывает крепёж.
хим. анкерСтекло ставят по стене, а не по уровню. В итоге дверь либо не закрывается, либо открывается сама. Компенсируется расширительным профилем.
профильПопытка подрезать или подшлифовать закалённое полотно. Оно рассыпается сразу или лопается через неделю — восстановлению не подлежит.
недопустимоТяжёлое зеркало или панель посажены только на клей. На влажной стене в санузле шов теряет адгезию, и полотно уходит вниз.
клей + механикаШов положен со стороны, откуда идёт вода, либо без разрыва в нижней точке. Вода не уходит наружу и стоит в профиле.
шов снаружиКонструкцию поставили и уехали, не настроив ход двери и прилегание уплотнителя. Через месяц клиент вызывает мастера на протечку.
настройкаСогласуем дату и время. По городу выезжаем в течение одного-двух рабочих дней, в сезон — до пяти. По Крыму планируем заранее.
Душевое ограждение обычного размера ставится за половину рабочего дня. Дверь и зеркало — быстрее, перегородка и ограждение — дольше.
Офисные перегородки, ограждения лестниц, козырьки, витрины. Работаем по графику объекта, при необходимости в нерабочие часы заказчика.
После монтажа санитарный герметик набирает прочность сутки. Пользоваться душем в этот период нельзя — иначе шов не схватится и потечёт.
Монтаж не входит в стоимость изделия и считается по прайсу отдельно. Зато и цена его известна заранее: доплат за высоту, сложность стены или подъём без лифта не появляется.
| Параметр | Штатная бригада | Частный мастер | Своими руками |
|---|---|---|---|
| Ответственность за бой стекла | На нас | Обычно на заказчике | На вас |
| Гарантия на работы | 1 год письменно | Устно или нет | Нет |
| Инструмент для стекла | Профильный, включая присоски | По-разному | Как правило нет |
| Подбор узла под основание | Считаем на замере | По привычке | Наугад |
| Финальная регулировка | Входит | Отдельно | — |
| Стоимость | от 3 500 ₽ | 1 500–4 000 ₽ | 0 ₽ плюс риск |
| Гарантийный выезд по городу | Бесплатно | Как договоритесь | — |
Самостоятельный монтаж выглядит экономией ровно до первого разбитого полотна: новое стекло с закалкой изготавливается 13–17 рабочих дней и стоит кратно дороже монтажа.
Монтажники в штате, а не наняты на объект. Это значит одинаковое качество узлов от заказа к заказу и понятный адрес ответственности, если через год что-то потребует внимания.
Купили конструкцию в другом месте или привезли с материка, а поставить некому — беремся. Условие одно: осмотр до начала работ, чтобы убедиться в целостности и комплектности.
Ракушечник в Балаклаве, панель на Острякова, монолит в новостройке и старый саман в Верхнесадовом требуют разного крепежа. Тип анкера определяется на замере, а не на месте наугад.
Закалённое полотно нельзя подрезать, подшлифовать или рассверлить. Если размер не сошёлся, изделие едет в цех, а не дорабатывается на объекте — это правило без исключений.
В домах 1950–70-х годов отклонение вертикали 15–25 мм — норма. Расширительный профиль позволяет поставить стекло строго по уровню, не оставив щели по краю.
После установки настраиваем ход двери, прилегание уплотнителя, работу магнита и доводчика. Уезжаем, когда конструкция работает так, как должна, а не когда она просто закреплена.
Год гарантии на монтаж письменно. Гарантийный выезд в черте Севастополя бесплатный: подтянуть узел или отрегулировать дверь приедем без разговоров о деньгах.
Пыль от сверления плитки — отдельная история. Работаем с пылеудалением и выносим мусор. Ремонт после нас доделывать не нужно.
Цены на монтаж без стоимости изделия. Точная сумма называется до начала работ и в процессе не меняется. Замер платный, но при оформлении заказа на изготовление входит в стоимость.
Описываете задачу: что за конструкция, где ставится, наше изделие или ваше
Для чужого стекла — присылаете фото конструкции и комплектующих, оцениваем возможность монтажа
Замер или проверка размеров на месте: геометрия проёма, вертикаль стен, материал основания
Определяем узел крепления и тип анкера, называем фиксированную стоимость работ
Согласуем дату. По городу выезд в течение 1–2 рабочих дней, в сезон до пяти
Монтаж: разметка, сверление с охлаждением и пылеудалением, установка профиля и стекла
Финальная регулировка хода, прилегания уплотнителей, силиконовый шов с правильной стороны
Приёмка, инструктаж по уходу и по выдержке шва. Гарантия на работы — год
Навеска зеркала — от 2 800 ₽, монтаж душевого ограждения — от 3 500 ₽, установка стеклянной двери — от 4 500 ₽, перегородки — от 5 500 ₽, ограждения с поручнем — от 6 500 ₽, козырька — от 8 500 ₽. Монтаж не входит в стоимость изделия и считается по прайсу отдельно. Итоговая сумма называется до начала работ и дальше не меняется: доплат за сложность стены, за высоту или за подъём на этаж без лифта у нас не бывает.
Да, это отдельная услуга, от 4 500 ₽. Условие одно: перед началом работ мы осматриваем конструкцию — она должна быть целой, комплектной, с фурнитурой, и её геометрия должна соответствовать проёму. Если при осмотре обнаружится скол на кромке, некомплект или несовпадение размеров, мы скажем об этом сразу, а не после того, как полотно лопнет в руках. Ответственность за скрытые дефекты чужого изделия мы, разумеется, не несём, но на свою работу гарантию даём такую же — год.
Потому что почти всё стекло в таких конструкциях закалённое, а закалка находится под внутренним напряжением. Любое нарушение поверхности — подрезка, шлифовка кромки, дополнительное отверстие — снимает баланс, и лист рассыпается в крошку целиком. Иногда это происходит мгновенно в руках у монтажника, иногда через неделю уже на стене. Поэтому правило жёсткое: если размер не сошёлся, изделие возвращается в цех и переделывается. Любой мастер, который предлагает «чуть подшлифовать на месте», либо не понимает материала, либо надеется, что пронесёт.
Это нормальная ситуация для севастопольского жилого фонда: в домах 1950–70-х годов отклонение вертикали на 15–25 мм по высоте стены встречается постоянно, а в частном секторе бывает и больше. Решение — расширительный профиль: он принимает кривизну на себя и позволяет установить стекло строго по уровню, не оставив щели по краю. Именно поэтому замерщик снимает вертикаль в трёх точках, а не просто измеряет ширину проёма. Ставить стекло «по стене» нельзя: дверь в такой конструкции либо не будет закрываться, либо начнёт открываться сама.
Стандартное душевое ограждение — 3–5 часов, то есть половина рабочего дня. Зеркало и межкомнатная дверь — быстрее, час-два. Перегородка, лестничное ограждение или козырёк — от одного до трёх дней в зависимости от объёма и высоты работ. Отдельно учитывайте выдержку силиконового шва: санитарный герметик набирает прочность сутки, и в этот период пользоваться душем нельзя, иначе шов не схватится и потечёт по нижней кромке.
Всегда, когда основание пористое или слабое: ракушечник, газобетон, пустотелый кирпич, старая штукатурка по саману. Распорный дюбель в таком материале просто выкрашивает вокруг себя полость и перестаёт держать — конструкция начинает люфтить в первый же сезон, а под нагрузкой вырывает крепёж вместе с куском стены. Химический анкер с сетчатой гильзой распределяет нагрузку по объёму материала и решает вопрос. В Балаклаве, Инкермане, Верхнесадовом и в частном секторе это скорее правило, чем исключение — тип узла определяется на замере.
Да, и это правильное решение — от 5 500 ₽ за демонтаж с последующей обратной установкой. Стекло, оставленное в санузле на время замены плитки, почти гарантированно получает скол по кромке: от него потом идёт трещина, и через несколько месяцев полотно лопается «само». Мы снимаем конструкцию аккуратно, при необходимости храним её у себя на складе, а после отделки ставим обратно с новой разметкой под изменившуюся геометрию. Самостоятельное снятие обходится дороже: тяжёлое полотно без присосок и второй пары рук чаще всего до пола не доезжает.
Да, работаем по всему Крыму. По Севастополю и его районам — Гагаринский, Ленинский, Нахимовский, Балаклава, Инкерман и сёла — выезд в течение одного-двух рабочих дней, в летний сезон до пяти. По Крыму монтаж планируем заранее, стоимость выезда считается по километражу; мы стараемся совмещать несколько заказов в одном городе, чтобы клиентам выходило дешевле. Бригада выезжает со своим инструментом и оснащением, включая присоски и подъёмные приспособления для крупных полотен.
Замерщик приезжает с образцами стекла и фурнитуры, снимает размеры и отдаёт точную смету в тот же день. По Севастополю - бесплатно.
